西能建工摩天沖磷礦項目部,在負責人王偉的帶領下,通過“作風整改會+要素配套保障+考核激勵”三措并舉方案,人員生產積極性大幅提高,進度、利潤等指標穩步提升。摩天沖項目生產開拓掘進任務從2024年3月單月僅完成35米,到2025年單月突破650米、2025年5月獨頭作業面月進尺達到157米,這份亮眼的成績單,書寫了二采區項目部全體員工用作風轉變的“逆襲故事”。
2024年西能建工承包的摩天沖磷礦項目剛開工時,二采區因地質條件復雜、班組協作不暢等原因,曾連續數月未完成掘進計劃,成為集團的“后進項目”。
“不能讓‘作風軟’拖了‘生產腿’!”項目負責人王偉牽頭召開“作風整改攻堅會”,立下“三個月扭轉局面”的軍令狀,通過作風整改、完善要素保障、實施計件及聯產計件管理考核激勵等方法,提高質效,完成逆襲。
王偉從作風整改入手,組織項目人員每周召開“問題復盤會”,讓各班組“曬問題、揭短板”,針對施工中存在的問題,制定《作風整改責任清單》,明確整改時限與責任人,落實到具體的人和事。
在一次問題復盤會上,爆破技術員馬昕提出“巷道成型質量差,超挖嚴重達20%”的問題。經全員分析,發現核心癥結在于周邊眼間距過大且裝藥量過大。地質副總工程師馬興海結合巖層數據在分析中指出,二采區斷層帶巖體破碎較多,現行參數導致輪廓失控。會后,技術團隊連夜修訂方案,實施‘多打眼、少裝藥’將眼距從80cm壓縮至40cm,并安排各盤區技術員全程跟蹤放線。一系列舉措有效控制了超挖問題,提高巷道觀感的同時降低了噴漿支護成本。

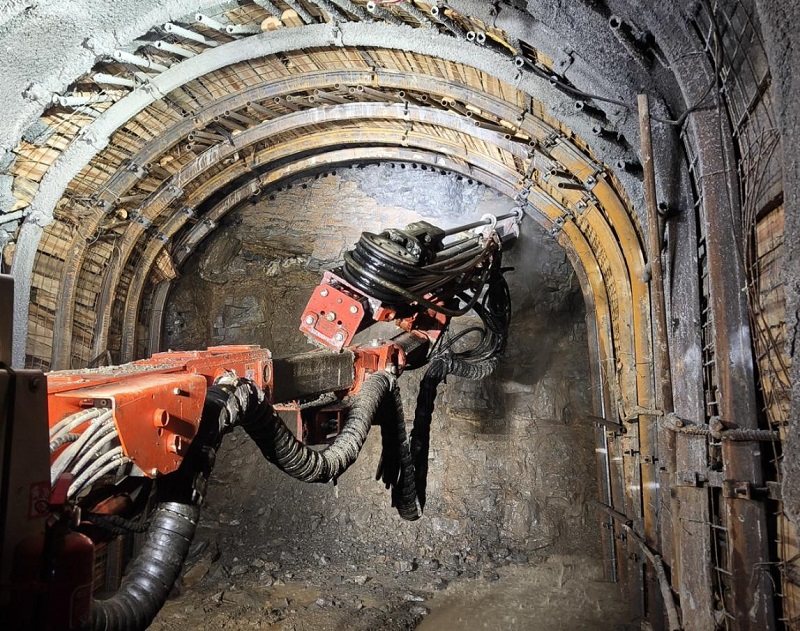

摩天沖磷礦二采區1500脈內運輸巷(基建)
技術負責人陳永東在月度質量驗收檢查中發現,“拱架段墻面噴射混凝土頻繁開裂”的現象,在問題復盤會上引發大家進行深度剖析。項目負責人王偉隨即與技術部、生產部相關工作人員進行實地檢測,發現癥結在于拱架立柱與巖面存在平均15cm空隙,導致應力集中。團隊當即制定措施:采用楔形背木強制貼合巖體;開發‘早強水泥砂漿灌注工藝’填充空隙;嚴格控制爆破超挖尺寸,確保成型質量。經現場多次試驗,噴漿體易開裂問題得到有效控制。
此外,王偉還針對要素保障作了相應部署。作為西能集團“5+2”戰略布局中的重要一環,西能建工持續深化改革,聚焦主業積極轉型。為了更好服務集團公司發展大局,摩天沖磷礦項目部增加辦理營業性爆破作業三級資質等配套資質,為項目建設提供更加堅強的保障。人才方面,持續引進礦建人才,包括一級建造師、爆破工程師和各類專業技術員。同時,為了讓新進員工更快適應、熟悉施工工作,針對性組織“老帶新”師徒結對,由技術骨干帶領年輕班組攻克復雜地質段施工難題。

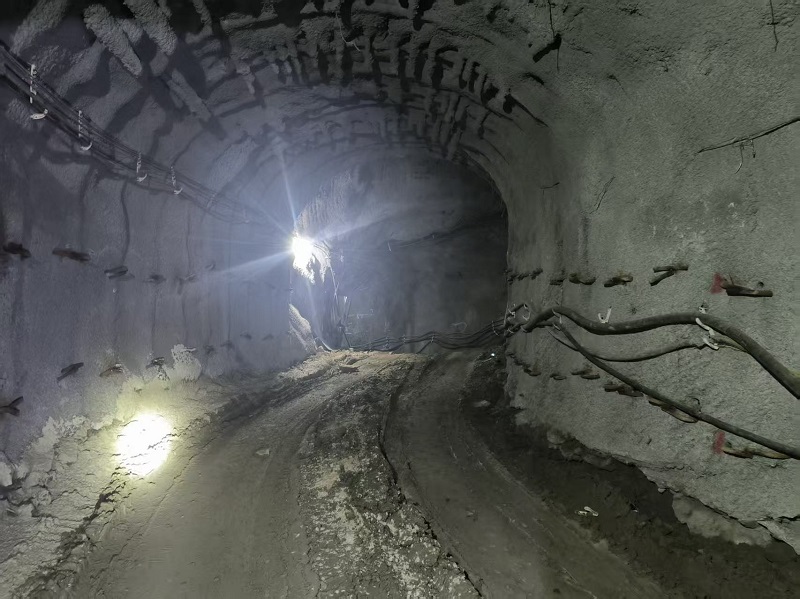

六盤上山超前管棚架拱噴漿聯合支護段
生產經理王偉與徒弟趙洪均在結對學習中,成功攻破“六盤區下山頂板破碎”難題。該區域巖體軟弱破碎,掘進時冒頂風險極高。師徒駐守現場72小時觀測巖層變化,創新采用“短進尺+階梯支護法”,將循環進尺從3m壓縮至0.8m;采用U29型鋼架配合鋼筋網噴射混凝土及“管棚超前注漿固結帶”。經過3個多月的攻堅,成功穿越100余米破碎帶,頂板下沉量控制在3cm內(低于安全閾值5cm),為6盤區下山巷道乃至整個二采區基建工程的保質按期竣工奠定了堅實基礎。
項目團隊持續提高施工作業機械化程度,2025年開年以來,在原有機械設備基礎上,增加了挖掘機、指揮車、裝載機等裝備。除架拱工序外,掘進、錨網、噴漿、鏟運等工序均實現機械化作業施工,施工效率大幅提高。
為了進一步激發項目部人員的干事熱情,王偉通過實施計件及聯產計件管理,建立了更適合摩天沖項目的市場化激勵機制。該項舉措推動項目人員生產積極性有了大幅提高,施工進度、利潤等指標穩步提升,截至2025年9月摩天沖完成產值約5879萬,累計利潤802萬。
王偉以實干作風引領項目部全員參與項目改進措施,群策群力、攻堅克難,2025年月均進尺較2024年月均進尺增加312米,成為從“后進項目”轉變?yōu)椤白黠L促發展”的生動實例。(通訊員:代 濤;編輯:程萃靈;二審:路艷寧;三審:肖 玲)
